《混凝土结构后锚固技术规程》JGJ 145-2004的规定。《混凝土结构加固设计规范》GB50367-2006对植筋基本锚固长度的规定:

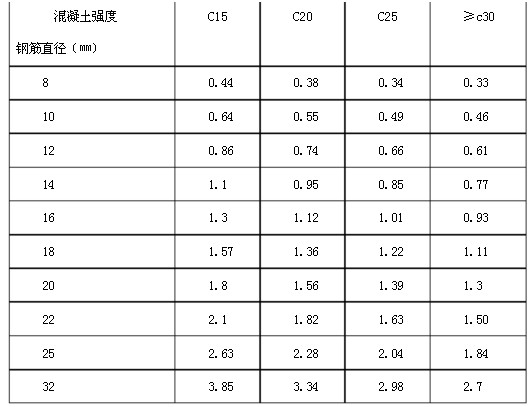

lb=afylb—植筋锚固长度;fy—钢筋抗拉强度设计值。系数a按下表:
注:1、当混凝土强度等级不低于C40时,对抗剪强度最小值不低于21N/㎜2 的粘结剂,其植筋的系数a值乘以修正系数0.9。
2、当构件中的一个截面中有30% 以上的受拉钢筋需与所植的钢筋搭接时,其植筋的基本锚固长度lb(或lb,d)应乘以放大系数1.4~2.0
植筋最小锚固长度:受拉区锚固lb,min=max{0.6lb;10d;150mm},受压区锚固lb,min=max{0.3l;7d;100mm}
植筋加固的施工流程:弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑扎。
用冲击钻钻孔,钻头直径应比钢筋直径大4~ 8mm左右,钢筋直径为Φ25,钻头选用φ32的合金钻头。钻孔深度按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度。
洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多混凝土灰渣垃圾,直接影响植筋的质量,所以孔洞应清理干净。可用空压机吹出浮沉,保证孔内干燥无积水。
清孔完成后方可注胶,灌注方式应不妨碍孔洞中空气排出。锚固胶要选用合格的植筋专用胶水,使钢筋植入后孔内胶液饱满,又不能使胶液大量外流,以少许粘结剂外溢为宜,孔内注胶达到孔深的1/3。
孔内注完胶后应立即植筋。
将钢筋缓慢插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。植筋施工完毕后24小时之内严禁有任何扰动,以保证结构胶的正常固化。
检测待植筋胶完全固化后,进行非破损性拉拔试验,检测的数量是植筋总数的10%。检测中,测力计施加的力要小于钢筋的屈服强度,大于设计部门提供的植筋设计锚固力值。被植筋的钢筋混凝土构件强度、刚度、抗裂度和稳定性的验算可按整体构件进行计算。
