广西金固建筑科技有限责任公司:建筑工程加固补强中卸荷对加固受压混凝土结构在轴向荷载作用下中心受压柱,原有钢筋混凝土已有应变值εc1,新增部分钢筋及混凝土随后才参与受力。当原柱混凝土应变值由εc1增至峰值应变εc0=0.002时,原混凝土被压碎,其所承担的力由新增部分混凝土来承担,新增部分混凝土应力水平突然增大致使结构破坏。柱加固设计其抗压极限承载力公式:
Nu=Φ(Ac1fc1+As1fy1+Ac2σc2+As2σs2)—— ①
Φ——轴心受压构件的稳定系数;
Ac1、Ac2——原柱及新加混凝土截面面积;
As1、As2——原柱及新加钢筋截面面积;
fc1、fy1——原柱混凝土、钢筋抗压强度设计值;
σc2、σs2——新加混凝土、钢筋压应力值;
σc2和σs2量值取决于原结构混凝土应变值εc1与混凝土峰值应变εc0的差值Δεc1=εc0-εc1.

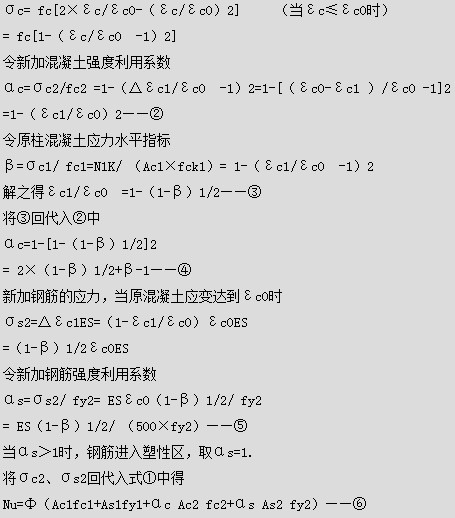

根据美国混凝土应力、应变模型:
此式即为加固结构轴心受压承载力的公式。

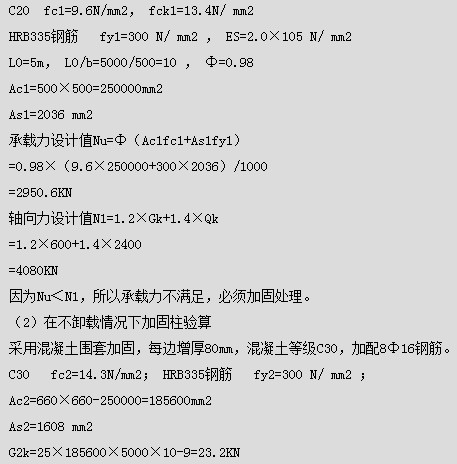

如:某中心受压柱,高H=5 m,截面5 0 0m m×5 0 0m m,原结构混凝土强度设计等级C 4 0,共配8Ф1 8,承受轴向荷载标准值恒载G k=6 0 0KN,活载Q k=2 40 0KN,由于施工质量问题,经检测结构检测柱混凝土强度等级为 C2 0,要求对该柱进行加固。
(1)原柱承载力验算
因为Nu<N1,所以承载力不满足,必须加固处理。

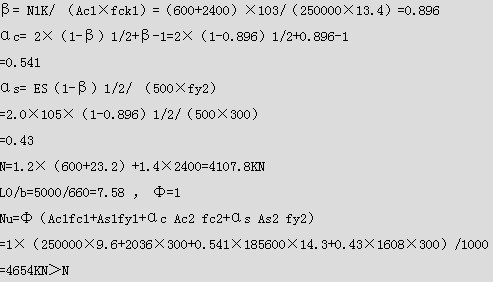

(2)在不卸载情况下加固柱验算

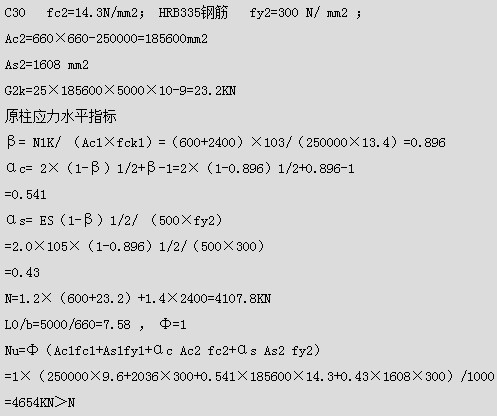

采用混凝土围套加固,每边增厚8 0m m,混凝土等级C 3 0,加配8 Ф 16钢筋。
满足要求。
(3)在卸去载荷下加固柱验算
设加固前卸除5 0 %的可变荷载,围套厚度每边增厚6 0m m,C 2 5 混凝土,配置8Ф1 4钢筋。
由于预应力应变滞后,钢筋混凝土结构工程中新增加的混凝土部分不能充分发挥其作用。特别是当原结构混凝土的应力应变值较高时,原混凝土往往达到受压构件的极限状态,后期基本不起作用。不能达到加固效果。相反,在加固过程中,如果原结构卸荷,特别是在原结构工作应力值较高的情况下,可以减轻应力应变滞后,更好地利用新的承载力,既有较好的加固效果,又节省了大量的材料。
